Fotos, Fotos, Fotos ...







Kircheninnenraum vor der Umgestaltung
(Blick nach Osten)







Kircheninnenraum vor der Umgestaltung
(Blick nach Westen)













Mitte Juli 2020

Die neue Orgel kann kommen: Das Tragegestell ist in der Apsis montiert





Juni 2020

Die Module für die Solarthermie sind montiert







Das Dach wird wieder eingedeckt











April 2020

Unangenehme Überraschung: An den Balken im Walmbereich zeigen sich erhebliche Schäden - ein Großteil der Balken muss ausgewechselt werden









Firma Kraushaar, Neuhofen, deckt das Dach auf der Südseite ab

























14. April 2020





Die Firma Fürst, Mosbach, bringt den Estrich ein







April 2020

Die Firma Kraushaar, Neuhofen, beginnt mit den Dacharbeiten auf der Nordseite der Kirche








April 2020

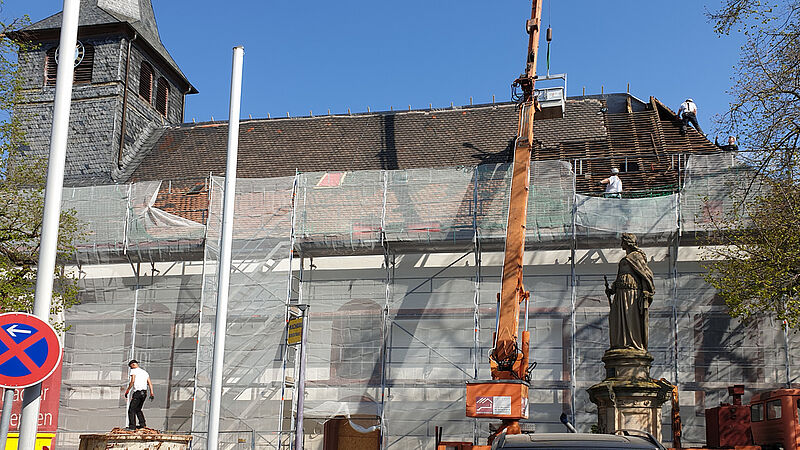

Die Kirche ist eingerüstet -
trotz Corona-Krise gehen die Bauarbeiten weiter und die Dacharbeiten können beginnen

Das Dach der Kirche wird komplett erneuert,
auf der Südseite wird anschließend eine Solarthermieanlage installiert







Ende März 2020

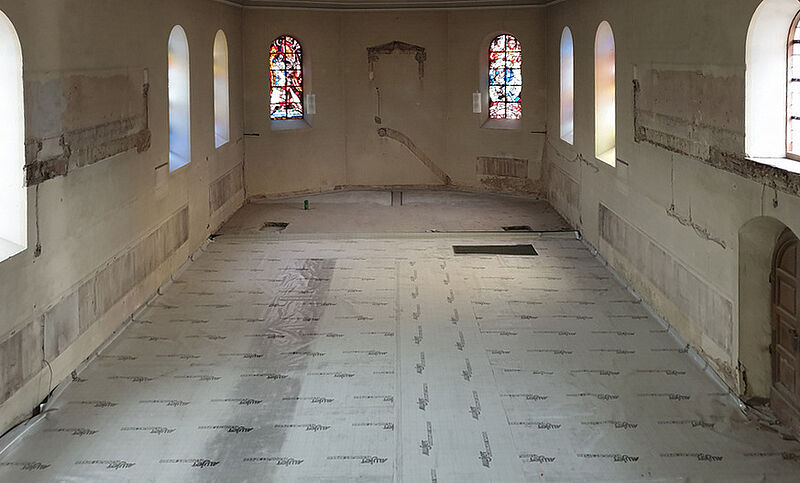

Die Fußbodenheizung ist verlegt









März 2020

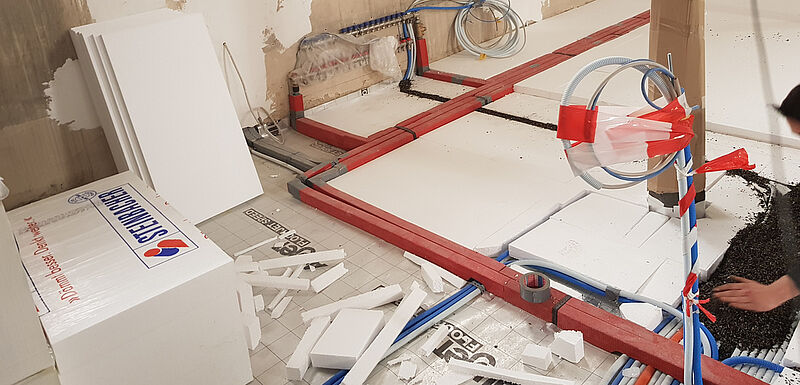

Die Verlegung der Heizschlangen der Fußbodenheizung -
ausgehend von der Verteilung - beginnt







März 2020

Die Tragschicht für die Fußbodenheizung ist eingebracht











März 2020

Die Isolierung unter der Fußbodenheizung ist verlegt









Februar 2020

Die verbleibenden Zwischenräume werden noch aufgefüllt







Januar 2020

Die Zwischenräume zwischen den Kabeln und Leitungen werden mit Styropor ausgelegt





Januar 2020

Die gusseisernen Stelen wurden in ihren Orignialzustand zurückversetzt und neu platziert - an den Aufsätzen werden später die Leuchten montiert

Das Kabelnetz im Kirchenraum ist verlegt







Dezember 2019 / Januar 2020

Die Kabel werden von der Empore nach unten geführt









Dezember 2020

Elektro Oberst, Neuhofen, beginnt mit der Verlegung der Stromkabel ausgehend von der künftigen Verteilerstelle





Dezember 2019

Ehrenamtliche haben zum Schutz vor Feuchtigkeit aus dem Erdreich eine Dampfsperrfolie eingebracht



Dezember 2019

Von der Firma Schlör&Faß wurde die Heizentrale mit Pelletkessel, Pelletlager und Energiespeicher im Keller des Dietrich-Bonhoeffer-Hauses installiert

Gemeindehaus und Pfarrhaus wurden angeschlossen und werden seither von hier beheizt





November 2019

An Buß- und Bettag feiert die Gemeinde ihr Abendmahl in der Baustelle







Oktober 2019

Entsprechend den Vorgaben des Statikers und der Denkmalschutzbehörde wird
ein Stahlträger eingebracht, der nach dem Umbau nicht mehr sichtbar sein wird













September 2019

Unangenehme Überraschung - ein tragender Balken der Empore weist eine Kernfäule auf









August 2019

Geschafft - dank vieler fleißiger Hände sind die Seitenemporen vollständig entfernt









August 2019

Auch die rechte Seitenempore ist entfernt











August 2019

Der Abbruch der rechten Seitenempore ist schon weit fortgeschritten









August 2019

Die linke Seitenempore ist entfernt









Juli 2019

In Eigenleistung beginnen die  Arbeiten zum Rückbau der Seitenemporen





























August 2019

Für das Nahwärmenetz und die gemeinsame Stromversorgung zur klimaneutralen Energieversorgung von Kirche, Gemeindehaus und Pfarrhaus werden von der Firma Schlör&Faß, Speyer, die Rohre für die Wärmeenergie verlegt

































und von der Firma Oberst, Neuhofen, die benötigten Stromkabel

















August 2019

Die Firma Blindow, Pforzheim, baut die Kanzel ab

Die Kanzel wird in der Fachwerkstatt überarbeitet
Nach dem Umbau findet an der Seitenwand ihren neuen Platz







Juli 2019

Die nicht mehr sanierungsfähige Orgel wird ausgebaut

Sie wird durch eine neue Hybrid-Orgel ersetzt werden







Juni/Juli 2019

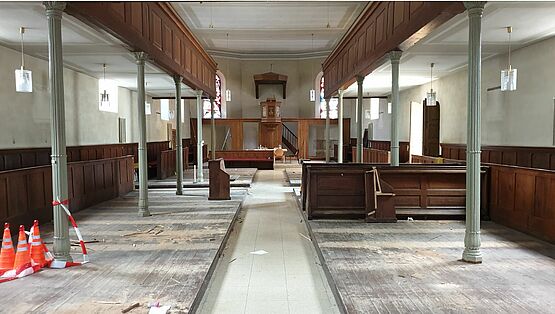

Die Kirchenbänke wurden verkauft und haben mittlerweile in Privathaushalten einen neuen Platz gefunden







Juni/Juli 2019

An mehreren Samstagen haben engagierte Ehrenamtliche die Bänke im Kirchenschiff ausgebaut
